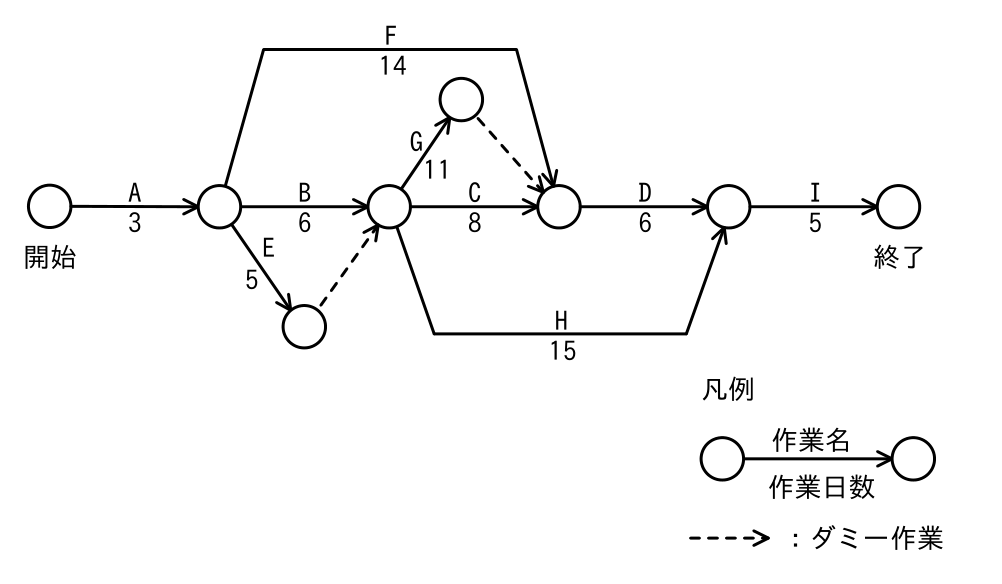

図は,あるプロジェクトの作業A ~ I とその作業日数を表している。このプロジェクトの最短所要日数は何日か。

基本情報技術者 2025年度(令和7年度)公開問題 科目A 問14の表
正答 エ
正答は エ。最も長い経路(クリティカルパス)は A→B→G→D→I で、31 日です。 各結合点の最早結合点時刻(その結合点から始まる作業を最も早く始められる日)を、開始から順に求めます。ダミー作業は 0 日として扱い、複数の矢線が入る結合点では最も大きい値をとります。 A の後         3 E の後         3 + 5 = 8 B の後(C・G・H の前) max(3 + 6,8 + 0)= 9 G の後         9 + 11 = 20 D の前         max(3 + 14〔F〕,9 + 8〔C〕,
解説の続きをみる続きを閉じる
              20 + 0〔G の後のダミー〕)= 20 I の前         max(20 + 6〔D〕,9 + 15〔H〕)= 26 終了          26 + 5 = 31 よって、最短所要日数は 31 日です。 【ほかの選択肢】 ア 27 誤り   → A→E→(ダミー)→C→D→I(3+5+0+8+6+5)の長さ イ 28 誤り   → A→F→D→I(3+14+6+5)や A→B→C→D→I(3+6+8+6+5)の長さ ウ 29 誤り   → A→B→H→I(3+6+15+5)の長さ。G の後のダミー作業を    見落とすと、この値になる   → いずれも、最も長い経路ではない 【クリティカルパス】 A→B→G→(ダミー)→D→I の経路は余裕日数が 0 で、この経路の作業が1日でも遅れると、プロジェクト全体が遅れます。

出典:令和7年度 基本情報技術者試験 科目A 公開問題 問14(独立行政法人情報処理推進機構)出典元ページ

最終更新日

この回を通しで解く この分野を年度横断で解く

「科目A」のほかの問題

  1. 2024年度(令和6年度)公開問題 科目A 問14システムの開発部門と運用部門が別々に組織化されているとき,システム開発を伴う新規サービス
  2. 2024年度(令和6年度)公開問題 科目A 問20日本において,産業財産権と総称される四つの権利はどれか。
  3. 2026年度(令和8年度)公開問題 科目A 問6図の回路のA 及びB に信号を入力したときに,Y に出力される信号のタイミングチャートと
  4. 2026年度(令和8年度)公開問題 科目A 問12バーンダウンチャートの使い方として,適切なものはどれか。
  5. 2026年度(令和8年度)公開問題 科目A 問18AI の事例として,適切でないものはどれか。
  6. 2024年度(令和6年度)公開問題 科目A 問4あるシステムの今年度のMTBF は3,000 時間,MTTR は1,000 時間である。

問題文・解答の修正依頼

スポンサーリンク
