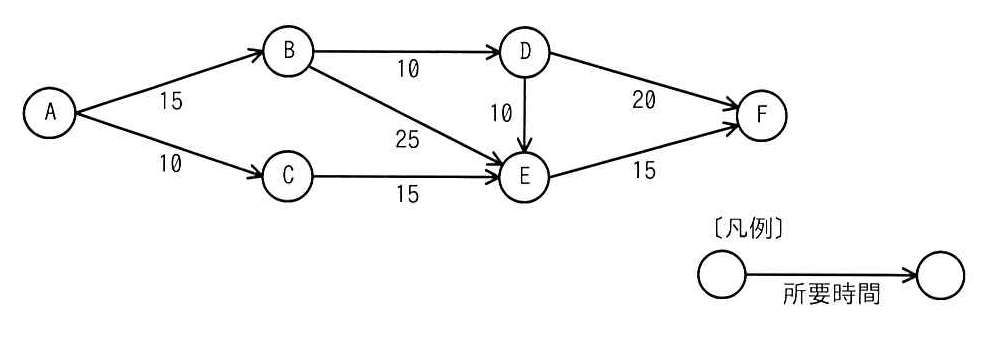

あるプロジェクトの作業間の関係と所要時間がアローダイアグラムで示されている。このアローダイアグラムの B から E の四…

マネジメント系 問41

あるプロジェクトの作業間の関係と所要時間がアローダイアグラムで示されている。このアローダイアグラムの B から E の四つの結合点のうち,工程全体の完了時間に影響を与えることなく,その結合点から始まる全ての作業の開始を最も遅らせることができるものはどれか。ここで,各結合点から始まる作業はその結合点に至る作業が全て完了するまで開始できず,作業から次の作業への段取り時間は考えないものとする。

ITパスポート 2024年度(令和6年度)公開問題 問41の図
正答 イ
正答は イ。結合点 C です。 各結合点の最早結合点時刻(最も早く作業を始められる時刻)と、最遅結合点時刻(全体を遅らせずに済む、最も遅い開始時刻)を求め、その差(余裕)が最も大きい結合点を探します。 【最早結合点時刻(前から)】 A = 0 B = 0 + 15 = 15 C = 0 + 10 = 10 D = 15 + 10 = 25 E = 最大(B+25=40,D+10=35,C+15=25)= 40 F = 最大(D+20=45,E+15=55)= 55 全体の完了は 55 です。
解説の続きをみる続きを閉じる
【最遅結合点時刻(後ろから)】 F = 55 E = 55 - 15 = 40 D = 最小(F-20=35,E-10=30)= 30 C = 40 - 15 = 25 B = 最小(D-10=20,E-25=15)= 15 【余裕(最遅 - 最早)】 B = 15 - 15 = 0 C = 25 - 10 = 15 D = 30 - 25 = 5 E = 40 - 40 = 0 C から始まる作業は 15 遅らせても全体は 55 のままなので、最も遅らせることができるのは C です。 【ほかの選択肢】 ア B  余裕 0(クリティカルパス A→B→E→F 上) 誤り ウ D  余裕 5 誤り エ E  余裕 0(クリティカルパス上) 誤り

出典:令和6年度 ITパスポート試験 公開問題 問41(独立行政法人情報処理推進機構)出典元ページ

最終更新日

この回を通しで解く この分野を年度横断で解く

「マネジメント系」のほかの問題

  1. 2025年度(令和7年度)公開問題 問36合意したサービス提供時間帯のうち,実際に顧客が IT サービスを利用できた時間の割合で表
  2. 2025年度(令和7年度)公開問題 問42床下にネットワーク配線などのために一定の高さの空間をとり,容易に取り外しが可能なパネルを
  3. 2025年度(令和7年度)公開問題 問48顧客から委託されたシステム開発プロジェクトのスコープの対象として,適切なものだけを全て挙
  4. 2025年度(令和7年度)公開問題 問54あるコールセンターでは,顧客からの電話による問合せに対応するオペレーターを支援するシステ
  5. 2026年度(令和8年度)公開問題 問40企業の活動に関する記述のうち,内部統制の活動内容として,最も適切なものはどれか。
  6. 2026年度(令和8年度)公開問題 問46IT サービスマネジメントのプロセスである問題管理の説明として,適切なものはどれか。

問題文・解答の修正依頼

スポンサーリンク
