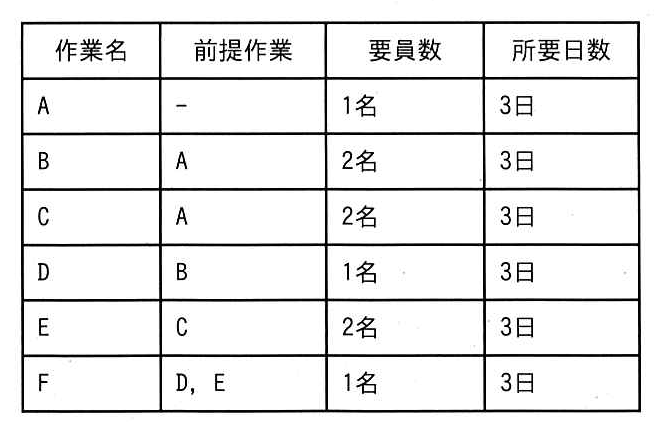

次の表の作業を3名で実施するとき,全ての作業を終わらせるのに必要な最短の日数は何日か。ここで,複数要員が必要な作業は全員…
マネジメント系 問50
次の表の作業を3名で実施するとき,全ての作業を終わらせるのに必要な最短の日数は何日か。ここで,複数要員が必要な作業は全員がそろわないと着手できず,指定された要員数以上の要員を充てても所要日数は短縮できない。また,着手した作業は作業が完了するまで中断できないものとする。
- ア9日
- イ12日
- ウ15日
- エ18日
正答 ウ
正答は ウ。最短で 15日 です。
【条件の整理】
A(1名・3日)が終わると、B と C(どちらも2名・3日)に着手できる。D(1名)は B の後、E(2名)は C の後、F(1名)は D と E の両方の後に行う。要員は3名。
【ポイント】
B と C はどちらも2名が必要なので、同時に行うと4名になり、3名では並行できません。一方、2名の作業と1名の作業なら
同時に行えます。
【最短の日程の例】
1〜3日目 A(1名)
4〜6日目 B(2名)
7〜9日目 C(2名)と D(1名)を並行(計3名)
解説の続きをみる続きを閉じる
10〜12日目 E(2名)
13〜15日目 F(1名)
合計 15日
C を先に行っても、C → B → D と E を並行 → F で、同じく 15日です。
【ほかの選択肢】
ア 9日 誤り(要員の制約がなくても、A → C → E → F の経路だけで
12日かかるので、9日では終わらない)
イ 12日 誤り(A → B と C を並行 → D と E を並行 → F という、
要員が4名いる場合の日数)
エ 18日 誤り(全ての作業を一つずつ順に行った場合の日数
6作業 × 3日)
出典:令和8年度 ITパスポート試験 公開問題 問50(独立行政法人情報処理推進機構)出典元ページ
最終更新日
「マネジメント系」のほかの問題
- 2024年度(令和6年度)公開問題 問45本番稼働後の業務遂行のために,業務別にサービス利用方法の手順を示した文書として,最も適切
- 2024年度(令和6年度)公開問題 問51システム開発プロジェクトにおいて,テスト中に発見された不具合の再発防止のために不具合分析
- 2025年度(令和7年度)公開問題 問37IT サービスマネジメントに関して,次の記述中の a,b に入れる字句の適切な組合せはど
- 2025年度(令和7年度)公開問題 問43営業部門の営業員が出張する際の出張旅費の手続に関して,組織間でけん制を日常的に実施してい
- 2025年度(令和7年度)公開問題 問49クラウドサービスを提供する A 社では,操作に関する質問に対して,サービスデスクのオペレ
- 2025年度(令和7年度)公開問題 問55システム開発プロジェクトの開始に当たり,人的資源に関する計画書を作成することにした。この
スポンサーリンク
